Galleria

La galleria di linea verrà realizzata utilizzando due tecniche di scavo. La prima parte, compresa tra l’inizio della nuova tratta e il suo sviluppo lungo via De Amicis, verrà scavata con il metodo del cut and cover, mentre la restante parte, compresa tra l’incrocio con via S. Massimo e Cascine Vica, verrà scavata con metodi tradizionali (foro cieco).

I lavori di costruzione del tracciato saranno suddivisi in due lotti funzionali: Fermi-Collegno Centro e Collegno Centro-Cascine Vica.

AVANZAMENTO LAVORI

Lotto 1 | Fermi-Collegno Centro

Scavo con tecnica Cut and Cover

(Via De Amicis)

%

SPOSTAMENTO SOTTOSERVIZI

(utenze gas, luce, fognature…)

Sono state ultimate le attività di spostamento dei sottoservizi.

%

OPERE CIVILI AL RUSTICO

(struttura in cemento armato)

Completato lo scavo della galleria artificiale, prosegue la realizzazione delle opere strutturali interne (setti in c.a. e calcestruzzi di ricarica)

Scavo con tecnica Foro Cieco

(Via Risorgimento – Corso Francia)

%

SPOSTAMENTO SOTTOSERVIZI

(utenze gas, luce, fognature…)

Sno ultimate le attività di spostamento dei sottoservizi

%

OPERE CIVILI AL RUSTICO

(struttura in cemento armato)

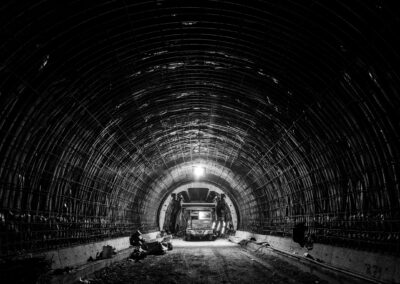

Completato lo scavo della galleria naturale.

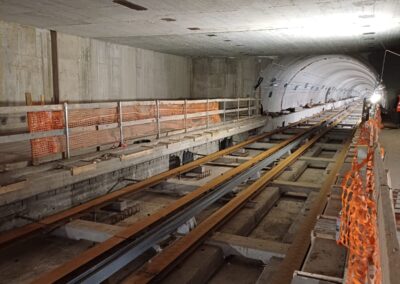

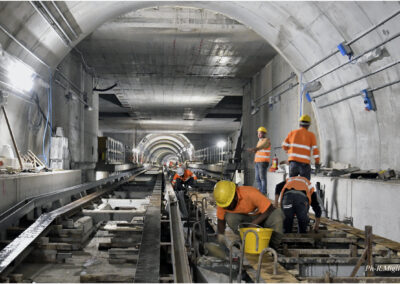

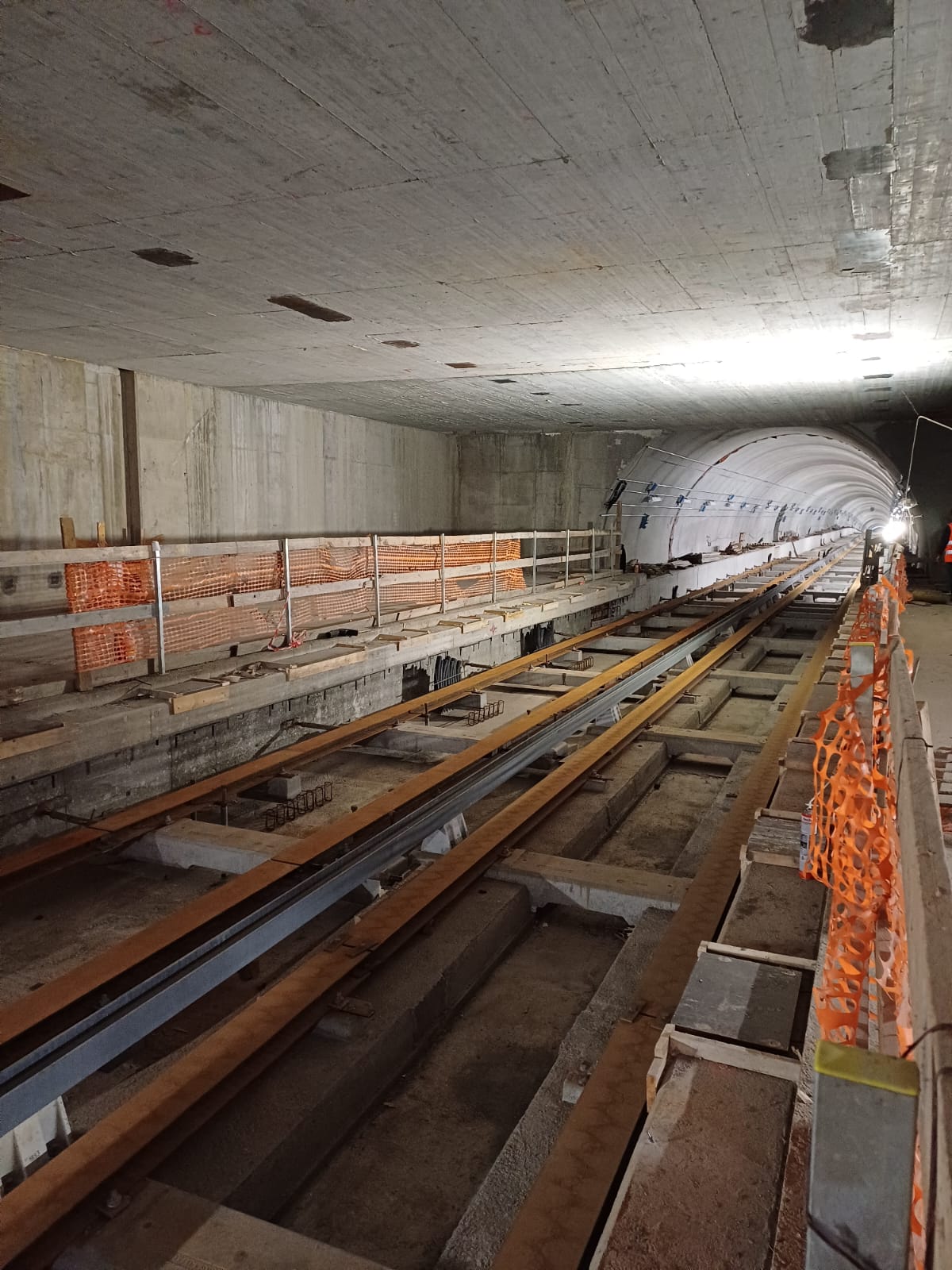

GN1: opere strutturali completate, ultimati i calcestruzzi di ricarica e le polifere laterali. Avviata la posa degli impianti.

GN2: opere strutturali completate, ultimati i calcestruzzi di ricarica e le

polifere laterali. Avviata la posa degli impianti.

GN3: opere strutturali completate, ultimati i calcestruzzi di ricarica e  in fase di ultimazione le polifere laterali. Di prossimo avvio la posa degli impianti.

GN4: In fase di completamento il rivestimento definitivo della galleria. Avviati i calcestruzzi di ricarica e le polifere laterali.



Lotto 2 | Collegno Centro-Cascine Vica

%

SPOSTAMENTO SOTTOSERVIZI

(utenze gas, luce, fognature…)

Sono ultimate le attività di spostamento dei sottoservizi interferenti con l’opera.

%

OPERE CIVILI AL RUSTICO

(struttura in cemento armato)

Su c.so Francia proseguono i lavori di ripristino superficiale.
Completato lo scavo della GN5 (da inizio lotto fino al Pozzo di ventilazione PC3).
In fase di scavo le gallerie GN6, GN7 e GN8.
Completato lo scavo della GN9 (da Stazione Cascine Vica a fine lotto funzionale).
Avviate le impermeabilizzazioni interne alla galleria e la costruzione dell’arco rovescio.
